国分寺キャンパス
リニューアル計画
葵テラスEAST 2026年9月オープン !
「葵テラスWEST」(2028年9月供用開始予定)
クラブルーム/本部室/小ホール/多目的室/ラウンジ/書籍・購買店舗/半屋外スペース など
学生が集う 憩う 生まれる交流 ~学生生活を支える新たな建物誕生~
「学生が、緑あふれる環境で主体的に学び、多様な交流を持てる大学」
創立120周年記念事業「国分寺キャンパス第2期整備事業」の一環として、「学生の居場所」「緑のある環境」「安全性」をテーマに、国分寺キャンパスのリニューアルを計画しています。 コロナを経て社会には大きな変化が生まれ、生活様式や人とのかかわりも多様なものとなりました。学生を取り巻く環境も変化し、変わりゆく中において柔軟に対応しながら「学生のためのキャンパス」をかたちにしていきます。

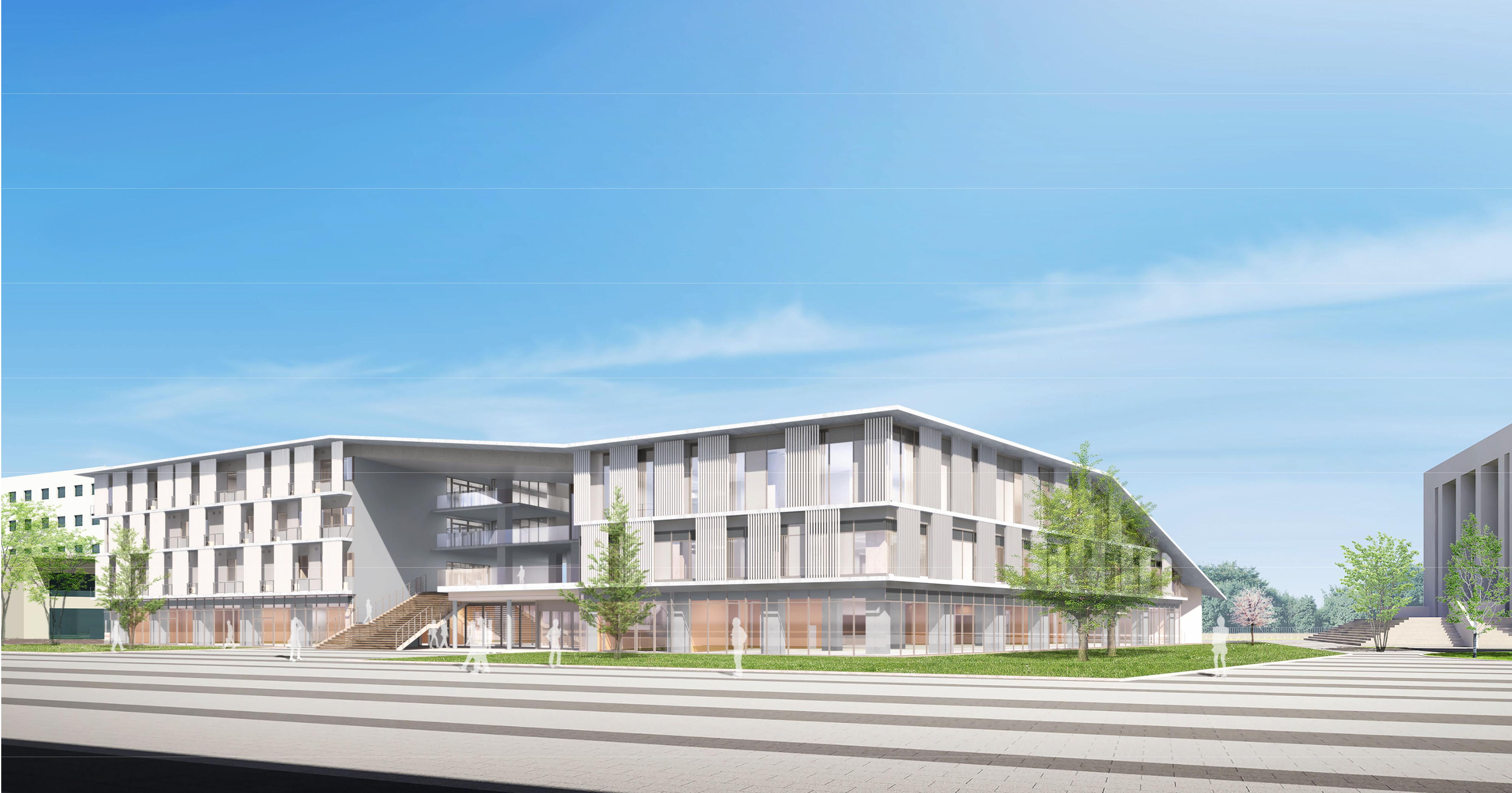

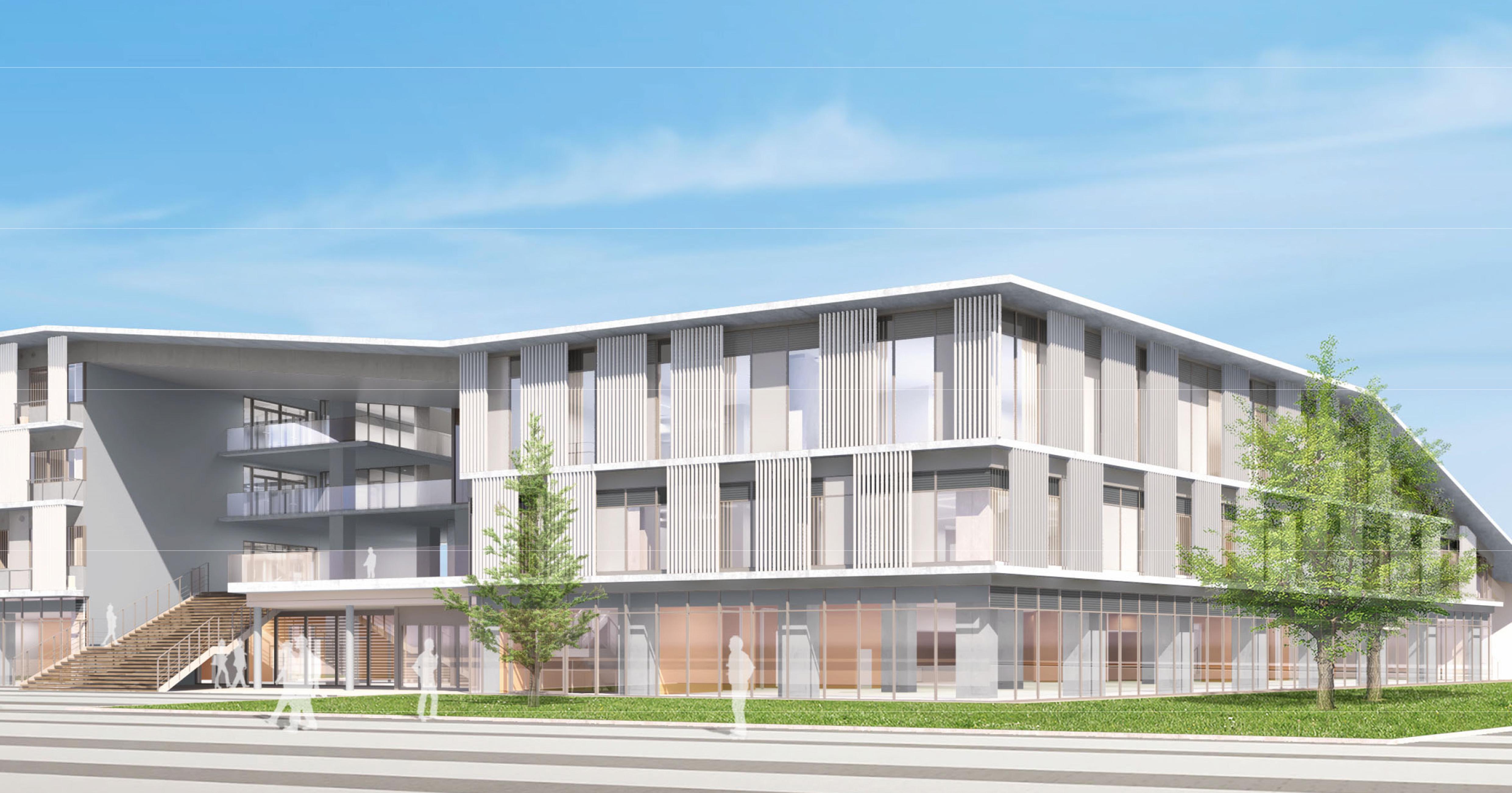

葵テラス 外観デザインイメージ
葵テラス 内部デザインイメージ

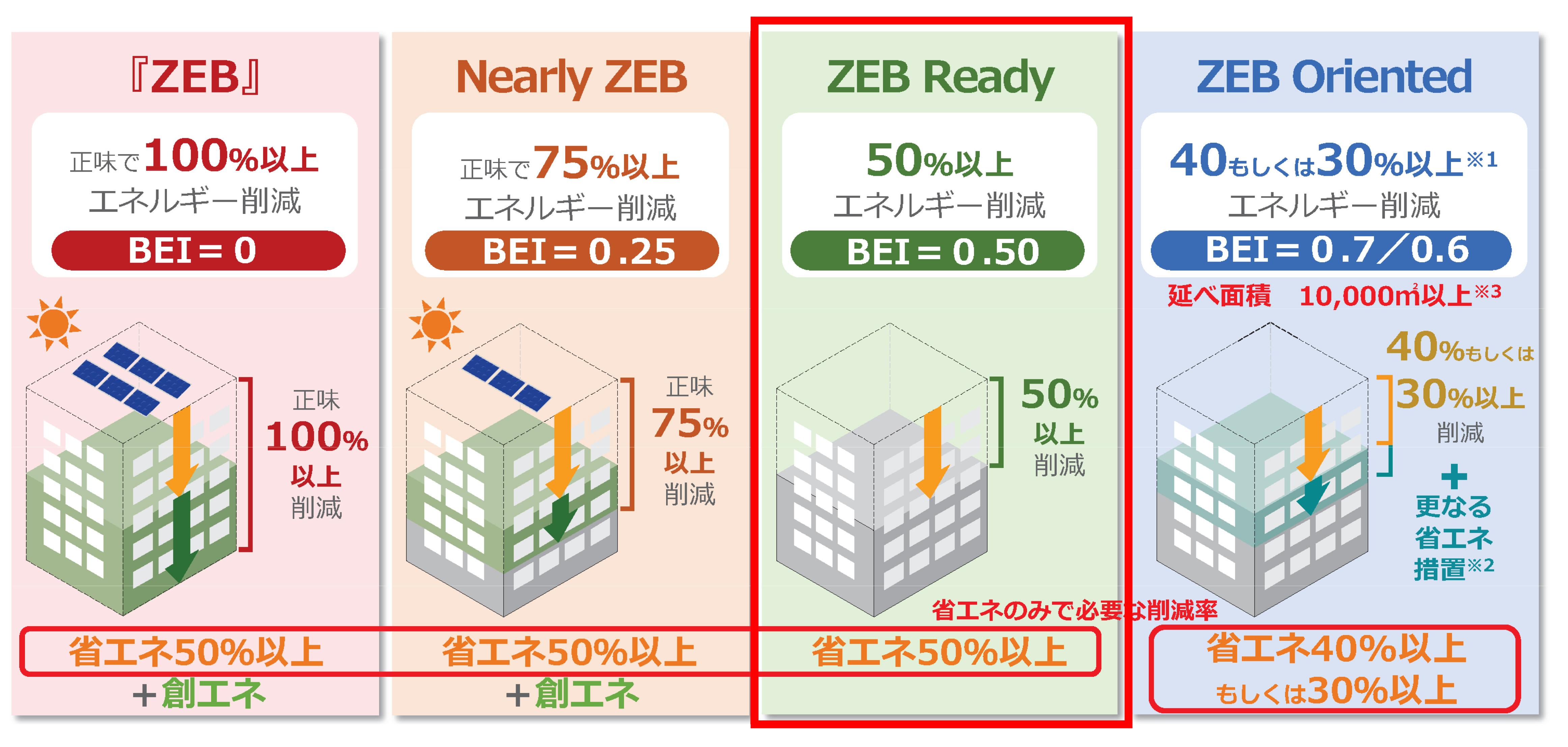

葵テラス ZEB READY認証取得
~快適な室内環境とエネルギー利用削減を両立~
葵テラスは、建築物省エネルギー性能表示制度(BELS)に基づいた『ZEB Ready』認証を2025年6月16日(月)に取得しました。

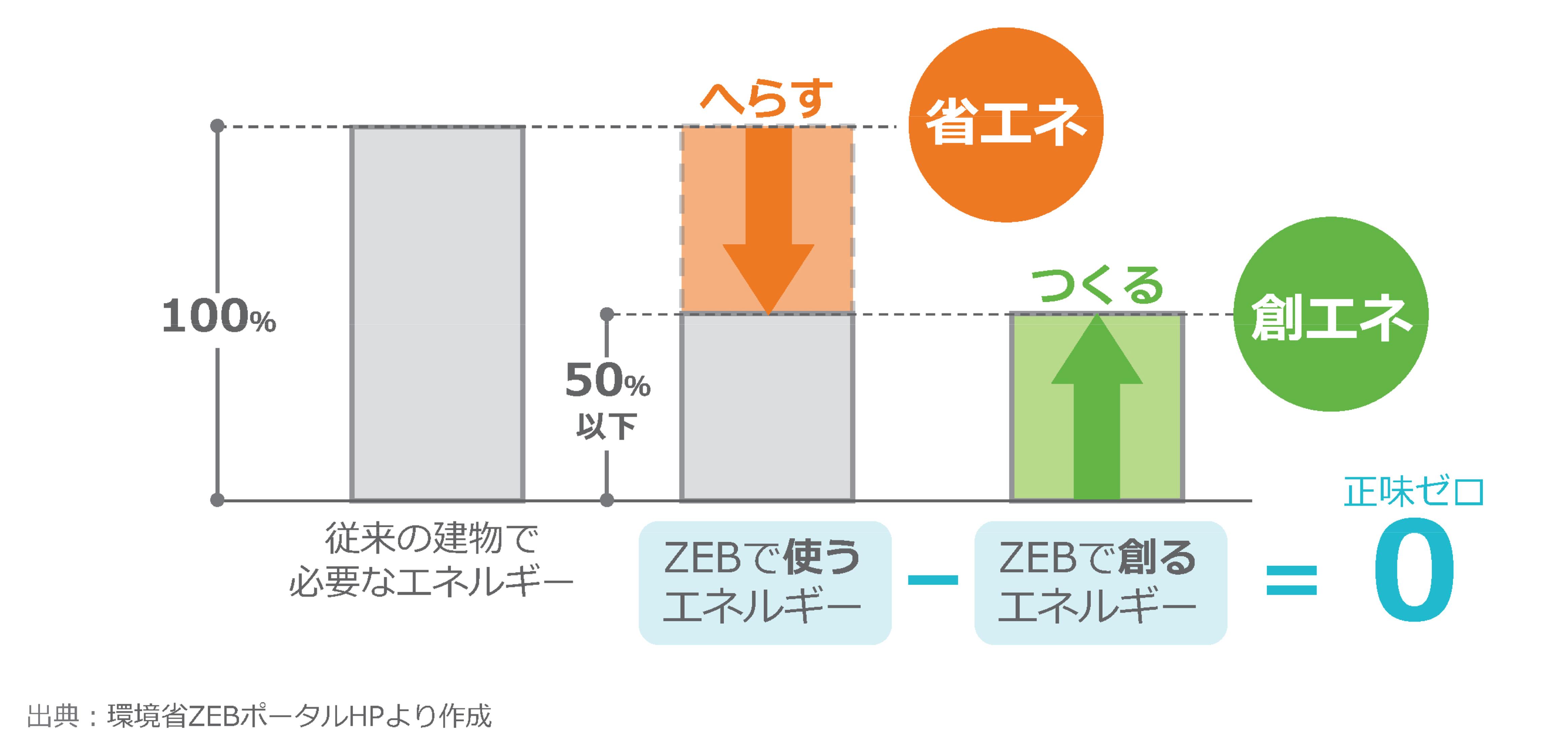

ZEB(ゼブ:Net Zero Energy Building)は、快適な室内環境を保ちながら、高効率な設備や再生可能エネルギーの活用により、年間の一次エネルギー消費量収支をゼロにすることを目指す建築物です。
今回取得した『ZEB Ready』は、再生可能エネルギーを除き、基準となる一次エネルギー消費量から50%以上の削減を達成した先進的な建築物として認証されるものです。
環境省などが地球温暖化対策の一環として、建造物のZEB化を推進していますが、これまでの取得事例は事務所や工場といった事業所が多く、太陽光の明るさや通気を求められる教育施設での取得事例はまだ多くありません。
本学でも当初案では『ZEB Ready』の取得は難しいとされておりましたが、ファサードの変更や設備の見直しなどを通じて今回の取得にこぎつけました。
これはカーボンニュートラルの実現に向けた本学の姿勢を明らかにするとともに、大学施設における環境配慮の取り組みを率先する先進的な事例とすることができたと考えています。
スケジュール
| フェーズ | 時期 | 工事内容 |
|---|---|---|
| 2024年12月 | 準備工事開始 | |
| フェーズ1 | 2025年3月~17カ月 | 葵テラスEAST 新築工事 |
| フェーズ2 | 2026年9月~5カ月 | 葵陵会館解体工事、学生厚生会館改修工事1(ELV工事) |
| フェーズ3 | 2027年2月~16カ月 | 葵テラスWEST 新築工事 |
| フェーズ4 | 2028年7月~5カ月 | 学生厚生会館改修工事2 |
| 2028年12月~2カ月 | 外構整備 |

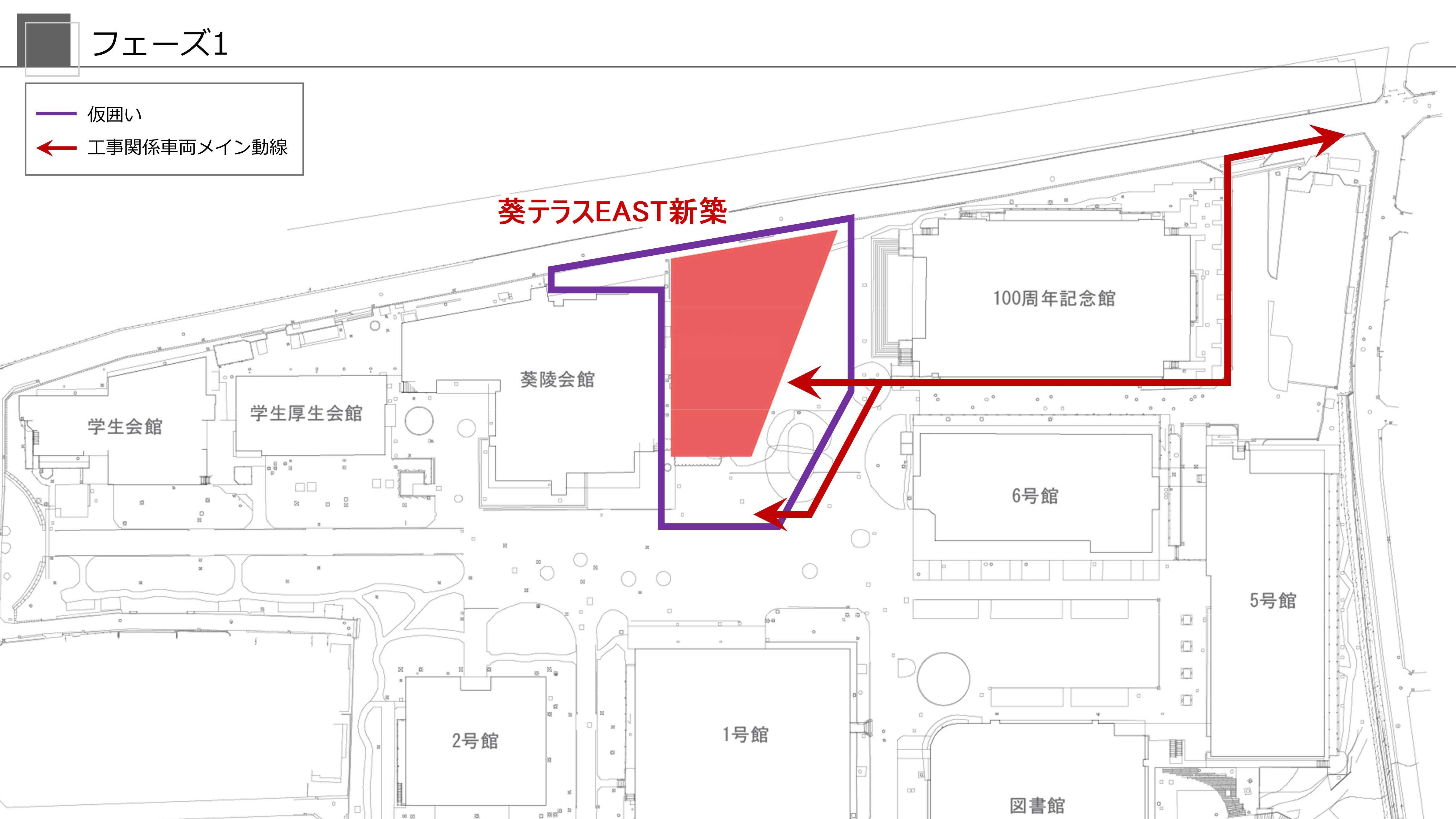

工事期間中における仮囲いエリアについて

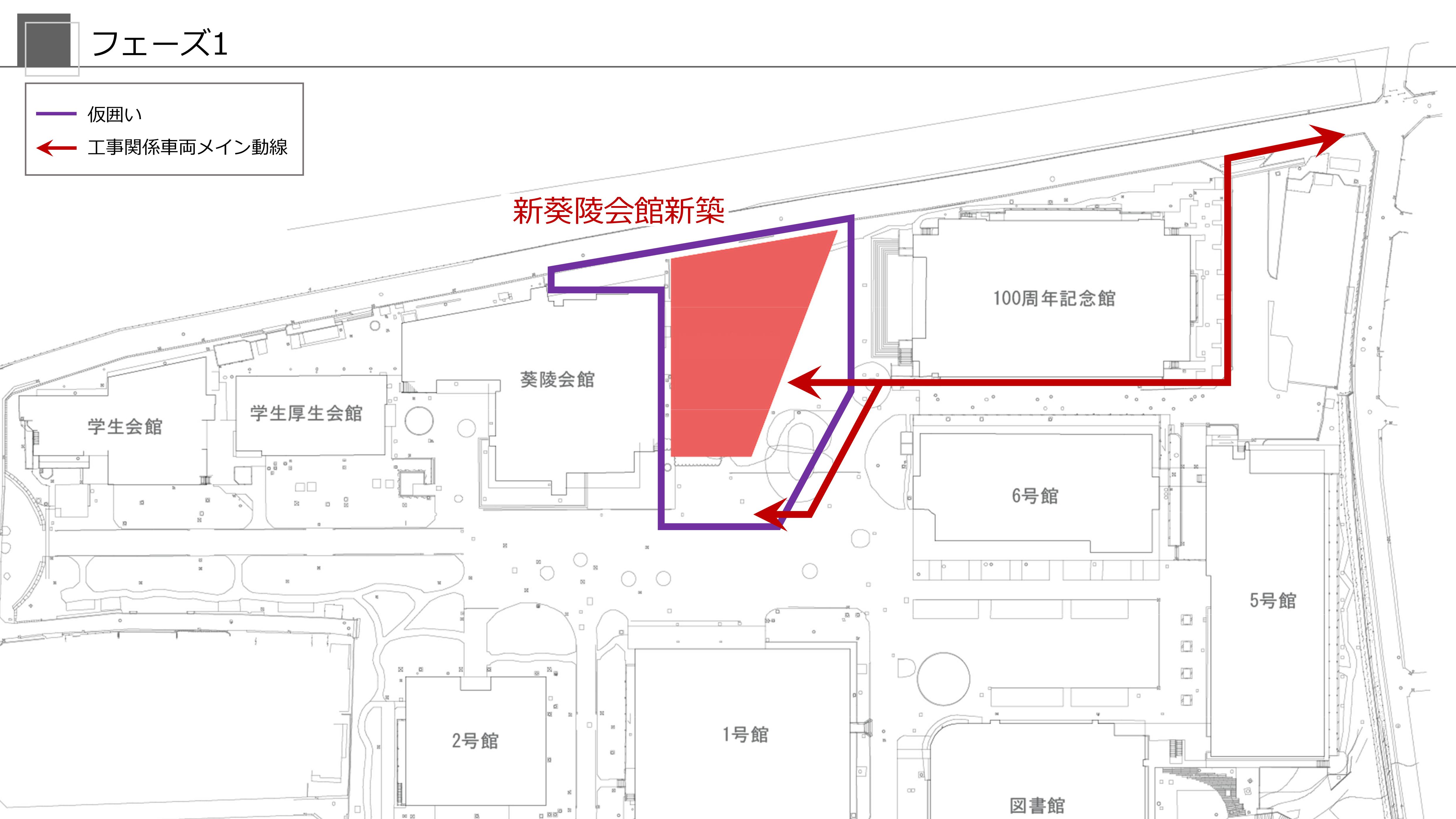

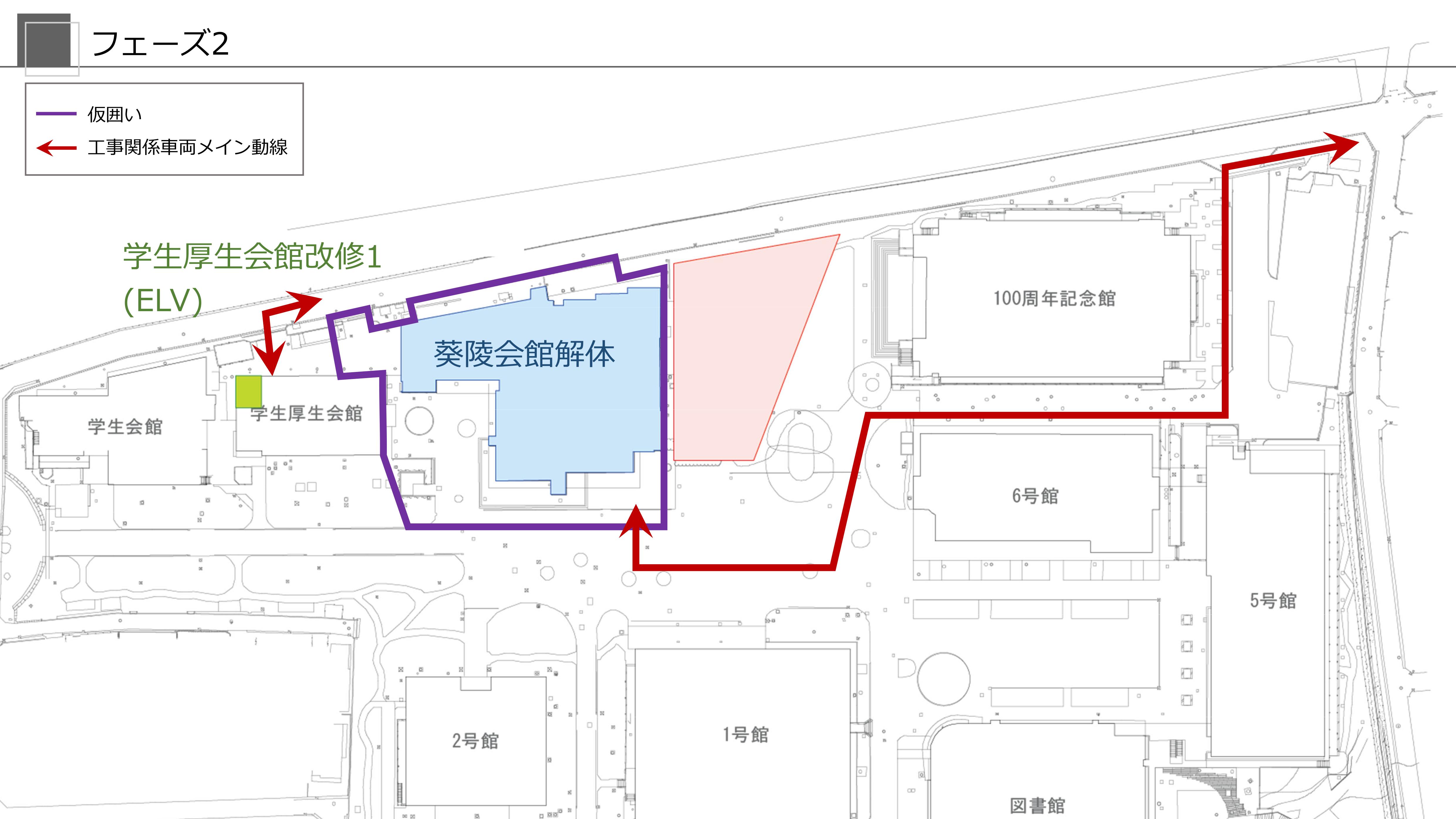

2025年3月~2026年7月(フェーズ1)

2026年9月~2027年1月(フェーズ2)

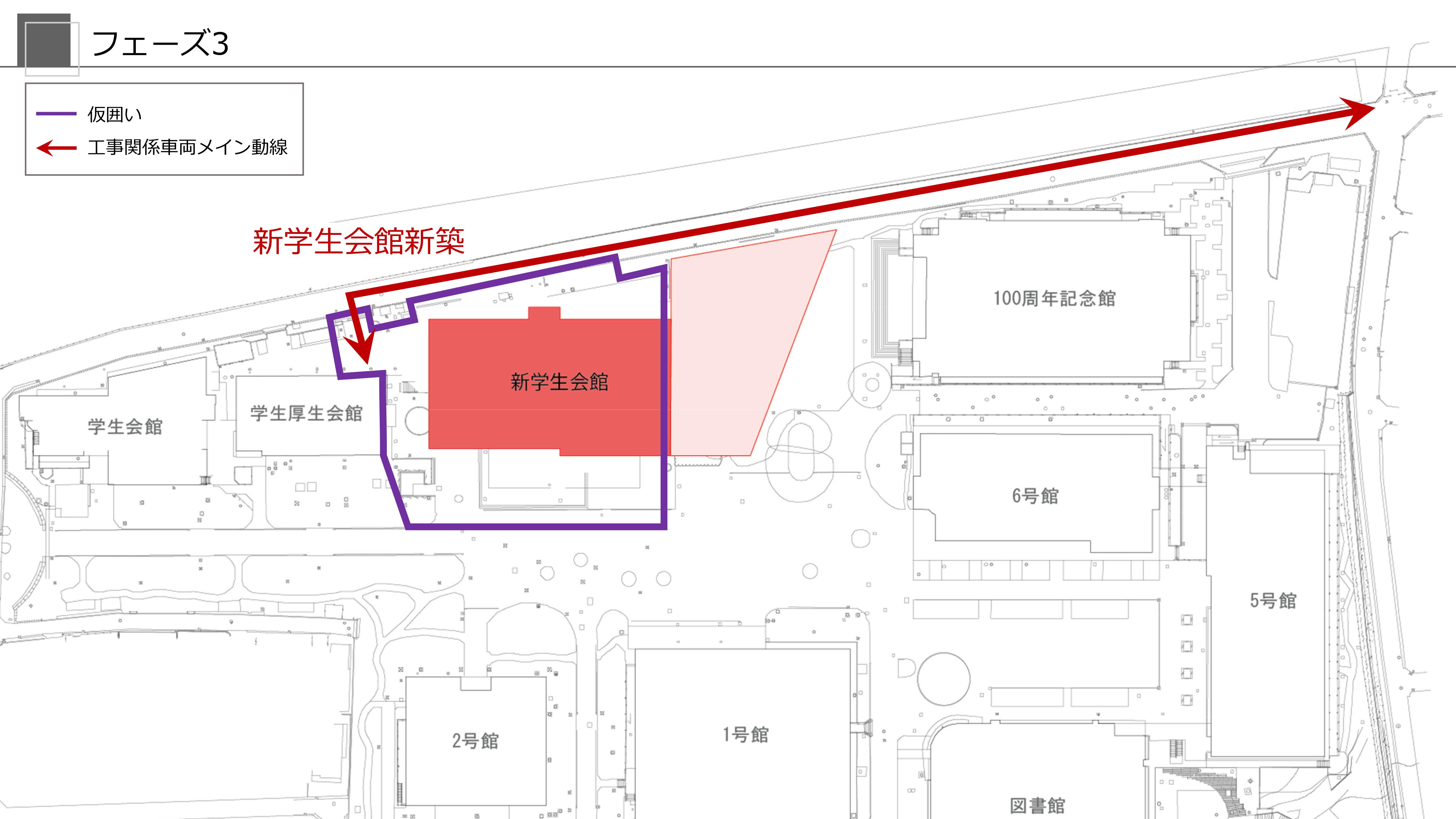

2027年2月~2028年5月(フェーズ3)

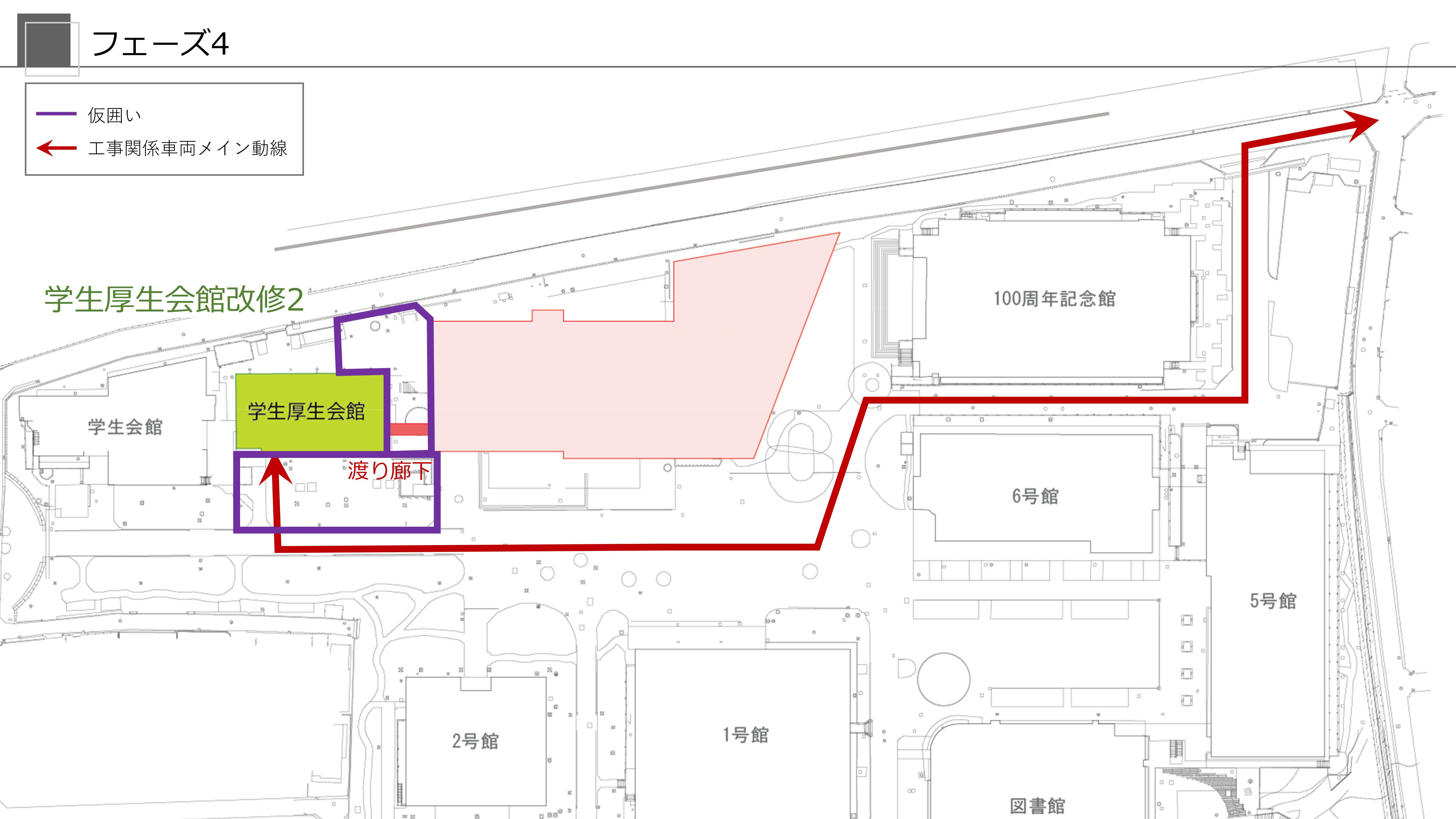

2028年7月~2029年1月(フェーズ4)

1975年9月に竣工して以来、約50年にわたり、学生生活の場として多くの学生に利用され、親しまれてきた葵陵会館。新しい葵テラスへとその役割を引き継いだ今、写真や記録を通して、学生とともにあった日々を振り返ります。
